由信達電通策劃設計、清華康利聯合實施的央視國際傳媒港燈光項目歷時僅25天。為準時亮燈,工程實施的各部門工作環環相扣,不斷推進工程進度,有效縮短了工期,其中燈具安裝和調試的密切配合為如期亮燈提供了有效保障。

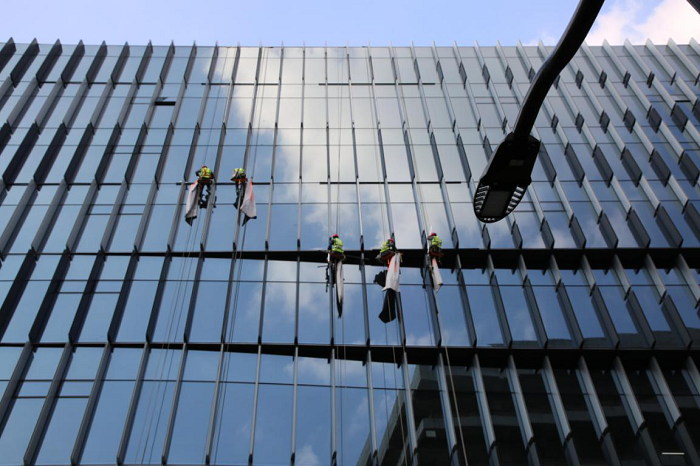

項目實施包含24個樓體立面和8個第五立面的點光源、LED視頻燈條安裝和調試工作,如果依然按照常規的先安裝最后整體調試的施工流程,25天的工期是不可能完成的。因此上海項目部聯合電氣部、智控系統部和工程部迅速調整方案。采用“裝一面,調一面”的方式,各班組施工和燈光調試同時進行,完成一面的安裝,就立刻完成調試。
并根據調試的實際情況總結安裝中出現的電源線、信號線等線路問題,電氣部門也根據實景情況調整電氣圖,并駐守現場指導工人一步到位排線布線、正確安裝,以減少重復拆裝燈具的繁復工作量,大大推進了工程進度。
傳媒港燈光項目這一施工方案給照明工程的高效實施提供了新的思路,并有力證明了方案的可行性,燈具排線布線方式、安裝方式根據現場調試情況及時調整能夠節約大量的人力、物力,加快工程進度,保障效果的呈現。
